子育て世代の平屋の家
大分市 K様邸
すべて|すべて
建築中レポート
- 1. 2012年02月13日
-
スタンバイOK
地盤改良・宅盤整備が終了しました。
しっかりと、がっちりと、美しい仕上がりです。
建築工事が始まるのを、今か今かと待っている
様に見えます。楽しみです。
- 2. 2012年02月20日
-
いよいよ基礎工事
建築工事の最初の工程、基礎工事

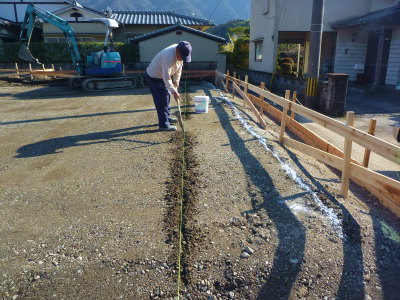

「遣り方(やりかた)」です。
建物の実際の、位置・高さ・水平を決める
とても重要な工事です。
監督と、真剣・懸命な作業です。
- 3. 2012年02月21日
-
親方
基礎工事、「床掘り」の最中です。
「宙で掘ると、きれいにいかんけんな」と
同じ場所を何度も往復し、正確に印を
つけながら、作業を進めてくれます。
武骨で無口な親方。
でも、笑顔の優しい、仕事に厳しい
家づくりのトップバッターです。
- 4. 2012年02月21日
-
防湿シート
床下からの湿気を、遮断するために敷くビニールシート。
- 5. 2012年02月22日
-
捨てコン
床掘りの後は、捨てコンの打設。
大切な墨出しのための作業。
- 6. 2012年02月24日
-
配筋組み 開始!
家の外周から、鉄筋を組んでいく。
- 7. 2012年02月25日
-
土間配筋
縦、横 格子状に20cm間隔で組んでいく。
- 8. 2012年02月27日
-
配筋 立上り
基礎工事、土間の次は立上りの配筋組み。
- 9. 2012年02月28日
-
道具たち。
(左)ハッカー (右)結束線
これで、一つ一つ丁寧に結んでいく。
- 10. 2012年02月29日
-
先行配管
電気、水道 コンクリート打設前に必要な埋設配管。
- 11. 2012年02月29日
-
レベル(高さ)墨出し
土間コンクリートの、厚みを計測。
- 12. 2012年03月02日
-

土間コンクリート
生コンクリートを、ポンプ車で圧送し、流し込んみバイブレーターをかけてしっかりとコンクリートを行きわたらせる。
- 13. 2012年03月02日
-
土間天端
コンクリート打設後、均し作業。
- 14. 2012年03月03日
-
墨出し
基礎立上りの位置を、土間に書き込む。
- 15. 2012年03月06日
-
木選び
木材店の倉庫にて、和室の化粧柱の番付け作業。
材面の表情など見て、どの位置に使うかを決める。
- 16. 2012年03月06日
-
立上り枠組み
型枠を組みたてて、立上り基礎を作る。
- 17. 2012年03月07日
-
アンカーセット
基礎と土台を固定するアンカーボルトと、基礎と柱を固定するホールダウンアンカーのセット作業。
- 18. 2012年03月08日
-
コンクリート打設
型枠の中にコンクリートを流し込み、バイブレーターで良く突き固める。
- 19. 2012年03月10日
-
天端レベラー
基礎天端に流し込み、自重で水平面を形成し、高さを均一に仕上げる。
- 20. 2012年03月13日
-
型枠解体、玄関ポーチ
立上りの枠を外し、玄関ポーチのコンクリートの打設準備。
- 21. 2012年03月14日
-
防蟻処理
土台となる木材に、白蟻予防の薬剤散布。
- 22. 2012年03月15日
-
墨出し
基礎天端に、土台の位置を記す。
- 23. 2012年03月15日
-
全景
基礎の全体の様子。
- 24. 2012年03月19日
-
土台敷き
コンクリートと、土台の間に床下通気の隙間をあけるパッキンを敷き込み、アンカーボルトで固定する。
- 25. 2012年03月21日
-
仮設工事
足場の組立。 土間に養生のシートを敷き、雨水の泥はねを防ぐ。
- 26. 2012年03月24日
-
上棟 ①
それぞれ、所定の位置に柱を建ていく。
- 27. 2012年03月24日
-
上棟 ②
桁、梁を組んで行く。
- 28. 2012年03月24日
-
上棟 ③
小屋束を建て、母屋を組む。
- 29. 2012年03月24日
-
上棟 ④
屋根垂木までで、初日の作業終了。
- 30. 2012年03月26日
-
屋根じまい
屋根垂木に、野地板を釘で固定する。
- 31. 2012年03月26日
-
屋根
アスファルトルーフィングを敷き、雨水の防水処理。
- 32. 2012年03月28日
-
桟打ち
瓦の下地の桟木の施工。
- 33. 2012年03月28日
-
谷 板金
入隅に、板金で、谷を施工。
- 34. 2012年03月29日
-
野地板換気
小屋裏の熱気を瓦の隙間に逃がす換気口。
- 35. 2012年03月29日
-
瓦の荷揚げ
重たい瓦を、専用のリフトで屋根に上げる。
- 36. 2012年03月29日
-
瓦葺き
これより、一枚一枚丁寧にならべて固定していく。
- 37. 2012年04月02日
-
屋根工事
棟瓦施工中。
- 38. 2012年04月03日
-
白蟻処理
土台から1メーターの高さまで、防蟻処理をする。
- 39. 2012年04月04日
-
床下配管
排水、給水(青)、給湯(オレンジ)を床張り前に先行配管する。
- 40. 2012年04月06日
-
屋根
仕上り状況。
- 41. 2012年04月09日
-
床根太
床組。大引と直角に根太を@303間隔に施工。
- 42. 2012年04月10日
-
外壁工事

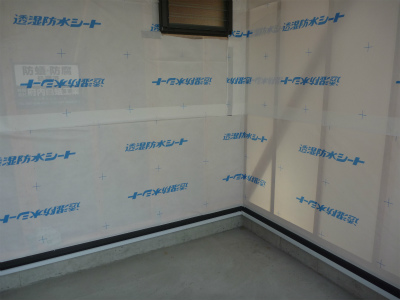

壁下地に透湿防水シートの施工。
土台水切りの施工。
- 43. 2012年04月11日
-
床断熱
根太と根太の間に断熱材を挟み込む。
- 44. 2012年04月12日
-
構造用合板捨張り
床断熱施工後、フロアー下地の合板を張る。
- 45. 2012年04月13日
-
天井下地組み
天井の下地を組んで行く。
- 46. 2012年04月14日
-
電気荒配線

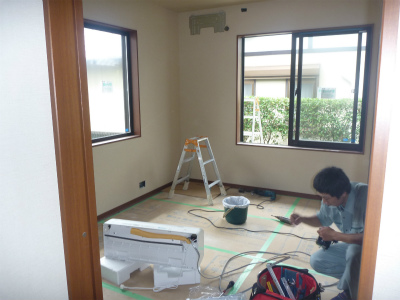

電気配線、スイッチ、コンセントなど図面と照らし合わせて施工。 お施主様立合いで、位置など確認。
- 47. 2012年04月16日
-
天井下地
施工状況。
- 48. 2012年04月20日
-
床張り①
フロアー合板の張り始め。
- 49. 2012年04月21日
-
ユニットバス
搬入施工後。 中は、後のお楽しみで。
- 50. 2012年04月24日
-
床張り②
施工後。
- 51. 2012年04月27日
-
養生
養生板を敷き、キズの予防をする。
- 52. 2012年04月28日
-
断熱材
天井用の断熱材の搬入。
- 53. 2012年05月08日
-
断熱材施工状況
きれいに並べて、天井ボードを張る。
- 54. 2012年05月14日
-
壁断熱
柱、間柱の間に隙間なく詰め込む。
- 55. 2012年05月15日
-
収納内部
杉の無垢板を使用。
- 56. 2012年05月17日
-
ボード張り
壁のプラスターボードを施工。
- 57. 2012年05月18日
-
造り付け
造り付けでデスクを施工。
- 58. 2012年05月19日
-

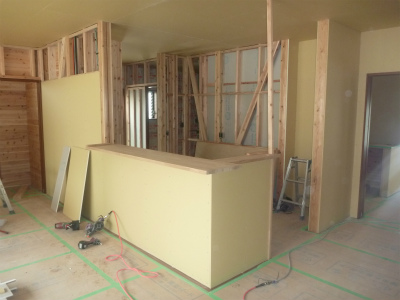

キッチンカウンター
対面キッチンのカウンターの施工。
- 59. 2012年05月21日
-
シューズクローク
玄関シューズクロークの施工。
- 60. 2012年05月22日
-
玄関軒天
化粧の無垢板を施工。
- 61. 2012年05月23日
-

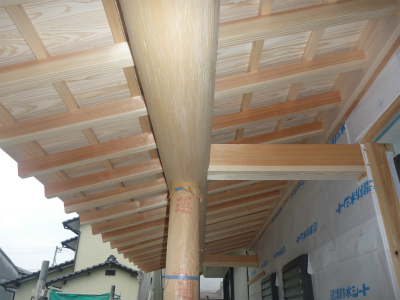

軒下地
軒の下地組み。
- 62. 2012年05月24日
-
軒天
ケイカル板張り。小屋裏の換気のための穴が開いている。
- 63. 2012年05月26日
-

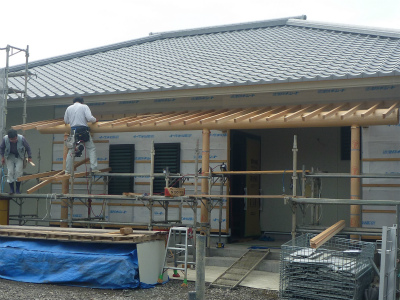

玄関化粧庇
化粧の材料を、丁寧に施工。
- 64. 2012年05月26日
-
庇裏
木目の綺麗な庇
- 65. 2012年05月31日
-
板金施工
玄関がだんだんと、出来てきます。
- 66. 2012年05月31日
-
板金屋根
施工状況
- 67. 2012年06月01日
-
外壁工事
狭い隙間に潜り込み、サイディングを施工。
職人さんに、感謝です。
- 68. 2012年06月02日
-
下地処理
塗装前に、釘頭をパテ埋め処理。
- 69. 2012年06月05日
-
和室天井
和室天井の施工。
- 70. 2012年06月05日
-
ラスボード張り
塗り壁下地ボード施工。
- 71. 2012年06月06日
-
床柱加工
加工が終わり、建て方へ。
- 72. 2012年06月07日
-
床柱
和室の工事もいよいよ大詰めです。
- 73. 2012年06月13日
-
内部塗装
造り付けの、建具枠に吹付け塗装の施工。
- 74. 2012年06月14日
-
軒天塗装
軒裏の塗装。
- 75. 2012年06月14日
-

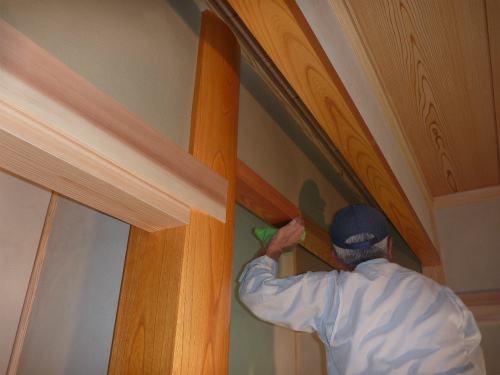

塗装作業
狭い所に、潜り込んで綺麗に塗装を施工。
- 76. 2012年06月19日
-
養生
下地石こう塗りの前に、木部の養生の作業。
- 77. 2012年06月21日
-
下地処理
壁クロスの下地パテ処理。
- 78. 2012年06月22日
-
外壁吹付け
外壁に、仕上げの吹付け塗装の施工。
- 79. 2012年06月22日
-
仕上げ塗り
下地石こうの乾きを見て、仕上げの施工。
- 80. 2012年06月23日
-
樋掛け
水勾配を考えながら、金具を打ち込みます。
- 81. 2012年06月27日
-
ポーチ樋
玄関ポーチは銅板加工の化粧角樋です。
- 82. 2012年06月27日
-
足場解体
足場を解体した外観。これからいよいよ仕上げです。
- 83. 2012年06月30日
-
システムキッチン
キッチンの部材搬入、施工。
- 84. 2012年06月30日
-
エアコン設置
室内機の取付。
- 85. 2012年07月02日
-
巾木下地
下地処理をして、下塗りの準備。
- 86. 2012年07月05日
-
浄化槽
浄化槽の搬入。
- 87. 2012年07月05日
-
掘り方
浄化槽の設置掘り方。
- 88. 2012年07月05日
-
下塗り
巾木下地作り。
- 89. 2012年07月23日
-
洗面室からキッチンへ
洗面室の引戸を開けると、左側はキッチン、右側は勝手口になっています。家事動線を考えた使い勝手のよい間取りです。
- 90. 2012年07月23日
-
洗面室と浴室
十分な広さを確保した洗面室と浴室です。子育て世代には洗面室が広いと重宝します。
- 91. 2012年07月23日
-

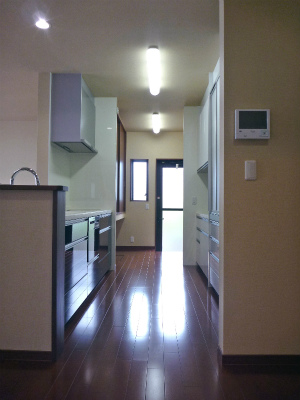

キッチン(2)
家族で作業をしても十分な広さです。窓と勝手口があり、明るく風通しもよいです。
- 92. 2012年07月23日
-
キッチン
リビングダイニング、和室、子供部屋を見渡せます。家事をしながら、子供の様子を見守ることができます。
IHヒーターは人気のトリプルワイドです。
- 93. 2012年07月23日
-
パソコンデスク
廊下の突き当たりに、パソコンデスクを設置。寝室と子供部屋に隣接しているので、家族で便利に使えそうですね。
- 94. 2012年07月23日
-
子供部屋
3枚引戸で間仕切りできる、続き間の子供部屋です。
- 95. 2012年07月23日
-
座敷(4)
3枚引き戸の襖を閉めた状態です。襖を閉めた状態では、和の空間らしく重厚で美しいつくりとなっています。
- 96. 2012年07月23日
-
座敷(3)
座敷からリビングを見た様子です。窓がないのですが、欄間もあり、リビングからの自然光が入って明るい空間になっています。
- 97. 2012年07月23日
-
座敷(2)
床柱はケヤキです。床廻りは伝統的に仕上げています。
- 98. 2012年07月23日
-
座敷(1)
リビングに隣接する座敷です。大黒柱、床の間、仏間、神棚のある伝統的な和室です。
- 99. 2012年07月23日
-
納戸
左右どちらからでも出入りできる、2.5帖の納戸です。可動式の収納棚付きです。テレビボードの裏側なので、家族が共同で使う物など、収納する物を考えるだけでも嬉しくなるスペースです。
- 100. 2012年07月23日
-
オーダーメイドのTV台と納戸
落着いた色合いのオーダーメイドのTV台。左右の引戸の奥は納戸になっています。
- 101. 2012年07月23日
-
リビングダイニング
明るく広々としたリビングダイニング。
- 102. 2012年07月23日
-

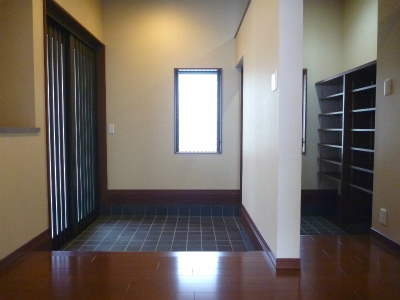

玄関
シューズクロークのある玄関。クローク内には、十分な靴収納スペースを確保しました。
